風力・地熱発電の環境アセスメント期間半減、NEDOが迅速化ガイドを公表
| 政策/動向 | 再エネ | IT | モビリティ | 技術/サービス | 金融 |
一般社団法人エネルギー情報センター

NEDOは3月、風力発電施設と地熱発電施設を対象とした、環境アセスメント期間の半減に役立つ「環境アセスメント迅速化手法のガイド」を公表しました。ガイドでは「前倒環境調査」という方法を提示しており、現況調査等に先行または同事変列で配慮書手続などを実施することで、期間短縮を実現するものです。
「前倒環境調査」により環境アセスメント期間を短縮
一定規模以上の風力発電設備と地熱発電設備を建設・増設する際には、環境アセスメントを実施することが環境影響評価法により定められています。日本においては、風力発電所、地熱発電所では、出力1万kW以上が「第1種事業」とされ、環境アセスメントの手続を必ず行う必要があります。出力7500kW~1万kWは「第2種事業」と定められ、手続を行うかどうかは個別に判断されることとなります。
しかしながら、その手続きには4年程度と長い期間を要します。そのため、風力発電と地熱発電の更なる普及のためには、アセスメントの質を落とさずに手続期間を短縮することが求められています。
そのためNEDOは、風力発電施設と地熱発電施設を対象とした、環境アセスメント期間の半減に役立つ「環境アセスメント迅速化手法のガイド」を公表しました。ガイドでは「前倒環境調査」という方法を提示しており、現況調査等に先行または同事変列で配慮書手続などを実施することで、期間短縮を実現するものです。
今回のガイドは、NEDOが2014年度から実施している「環境アセスメント調査早期実証事業」で得られた知見が活用されています(2018年2月末にすべての実証事業が終了)。環境アセスメントの質を落とさず手続期間が短縮され、風力発電と地熱発電の導入が円滑化されることが期待されます。
一般的な工程と「前倒環境調査」の比較
環境影響評価法に基づく一般的な工程では、方法書手続による手法に基づき、現況調査が実施されます。そして、環境影響の予測・評価等を行って準備書を作成し、準備書手続が行われる流れとなります。
一方で、NEDOが迅速化の手法として提示する「前倒環境調査」とは、方法書手続等に先行又は同時並行で現況調査等を実施する手法です。多くの作業を並列的に進めていくため、環境アセスメントの期間を短縮できると期待できます(図1)。一方、前倒環境調査は、期間短縮のメリットがありますが、調査等の手戻りのリスクを伴います。どこまでリスクを許容するかは、環境影響評価の実施主体である事業者の総合的判断に委ねられます。

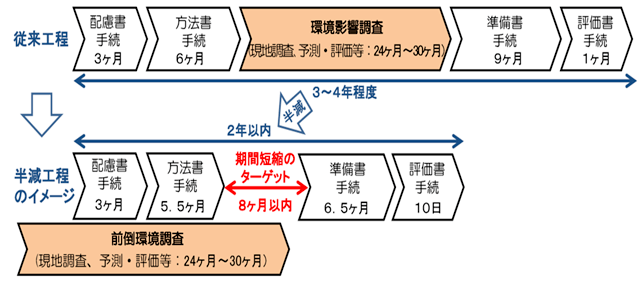

図1 環境アセスメント手続期間の半減工程イメージ 出典:NEDO
風力発電、一般的な工程では環境影響評価に3~4年
陸上風力発電の一般的な事業工程では、ます2年程度をかけて事業性調査(風況調査等)が実施されます。その結果、事業化となった場合には、3~4年程度の環境影響評価が行われます。そして、1年程度の各種許認可等の手続き、2年程度の設置工事を経て、運転開始に至ります(図2)。
環境影響評価法に基づく手続き期間は、特に迅速化を図っていない一般的な工程では3~4年程度を要するものと想定されます。
環境影響評価は、一般的に事業化判断後に行われます。そのため、事業化判断後に、環境影響評価手続きが長期間となることは、市場環境の変化、規制・制度の変化、事業者の費用負担等、事業化へのリスクを増大させます。

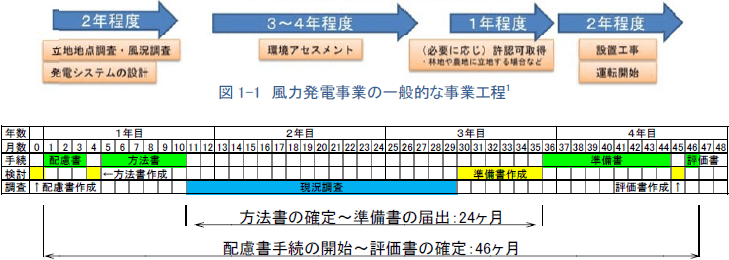

図2 大型風力発電運転開始までの一般的なプロセス 出典:NEDO
地熱発電、一般的な工程では風力と同様、環境影響評価に3~4年
地熱発電所の一般的な事業工程では、地元理解を得た上で、2年程度をかけて調査(掘削調査等)が行われた後、3年程度をかけて探査(調査井掘削等)が実施されます。これらの手順により、資源量や経済性等が評価され、事業化の判断が行われます。
その後、3~4年程度の環境影響評価手順が実施された後、3~4年程度の開発及び設置工事を経て、運転開始に至ります(図3)。
この続きを読むには会員登録(無料)が必要です。
無料会員になると閲覧することができる情報はこちらです
執筆者情報
一般社団法人エネルギー情報センター
EICは、①エネルギーに関する正しい情報を客観的にわかりやすく広くつたえること②ICTとエネルギーを融合させた新たなビジネスを創造すること、に関わる活動を通じて、安定したエネルギーの供給の一助になることを目的として設立された新電力ネットの運営団体。
| 企業・団体名 | 一般社団法人エネルギー情報センター |
|---|---|
| 所在地 |
〒160-0022 東京都新宿区新宿2丁目9−22 多摩川新宿ビル3F |
| 電話番号 | 03-6411-0859 |
| 会社HP | http://eic-jp.org/ |
| サービス・メディア等 |
https://www.facebook.com/eicjp
https://twitter.com/EICNET |
関連する記事はこちら
一般社団法人エネルギー情報センター
2025年06月29日
【第3回】再選トランプ政権の関税政策とエネルギー分野への波紋 〜素材・鉱物資源の安定確保とサプライチェーン強靭化を巡る論点〜
2025年4月、再選トランプ政権が発動した「相互関税(Reciprocal Tariff)」政策は、日本のエネルギー分野にも引き続き多方面の影響を及ぼしています。 第1回では制度発足の背景と太陽光・LNG・蓄電池への直接的影響を整理し、第2回では企業・自治体の現場対応と政府の制度支援の動向を追いました。本稿は最終回として、これまでの影響がさらに素材・鉱物資源というサプライチェーンの川上分野にどのように波及し、どのような実務課題を生んでいるのか整理します。エネルギー安全保障・経済安全保障双方の観点から、素材確保戦略がいよいよ重要局面に入りつつあります。
一般社団法人エネルギー情報センター
2025年06月26日
【第2回】再選トランプ政権の関税政策とエネルギー分野への波紋 〜日本企業・自治体の現場対応から読み解く実務課題と展望〜
2025年4月に本格発動されたトランプ政権の「相互関税」政策は、日本のエネルギー分野にも広範な影響をあたえています。前回の第1回では、制度の背景や構造的リスク、太陽光・LNG・蓄電池といった主要分野への影響の全体像を整理しました。 本稿ではその続編として、実際に通商環境の変化を受けた企業・自治体の現場対応に焦点をあて、最新の実務動向と政策支援の現状を整理します。
一般社団法人エネルギー情報センター
2025年05月31日
【第1回】再選トランプ政権の関税政策とエネルギー分野への波紋
2025年4月、トランプ米大統領は「相互関税(Reciprocal Tariff)※1」政策を発動し、すべての輸入品に一律10%の関税を、さらに中国・日本などの貿易黒字国には最大35%の追加関税を課しました。 これは2018年の鉄鋼・アルミ関税措置を再構築するかたちで、保護主義的な政策姿勢を鮮明にしたものです。エネルギー関連機器もその対象に含まれており、日本側への影響も無視できない状況です。 とくに日本が重点を置いてきた再生可能エネルギー分野では、調達コストや供給網への影響が現れ始めています。 本稿では、こうした通商政策がもたらす構造的な変化とリスクについて、再エネを軸に読み解いていきます。 ※相互関税:米国製品に課されている関税と同水準の関税を相手国製品にも課すことで、貿易上の“公平性”や“対等性”を確保しようとする政策。
一般社団法人エネルギー情報センター
2025年03月17日
2025年開始の東京都による第四期間の排出権取引、非化石証書の利用可否や電力会社の排出係数反映など各種内容が変更
東京都では日本政府に先駆けて2010年から排出権取引を開始しており、2025年からは節目の第四期間となり、これまでの運用経験等から様々な変更が行われています。電力関連では、非化石証書の利用が可能となるほか、電力会社の排出係数が勘案される内容となっており、本記事では変更の大枠を見ていきます。
一般社団法人エネルギー情報センター
2025年02月19日
2026年度から「成長志向型」カーボンプライシング開始の方針、排出権の市場取引を通じた脱炭素経営の抜本変化
日本においては2000年代から本格的に「カーボンプライシング」についての検討が進められてきましたが、2026年度からGXを基調とした新たな排出権取引が始まる方針です。これにより、脱炭素経営やビジネスが抜本的に変化する見込みとなり、本記事では現状の検討状況を整理しております。
